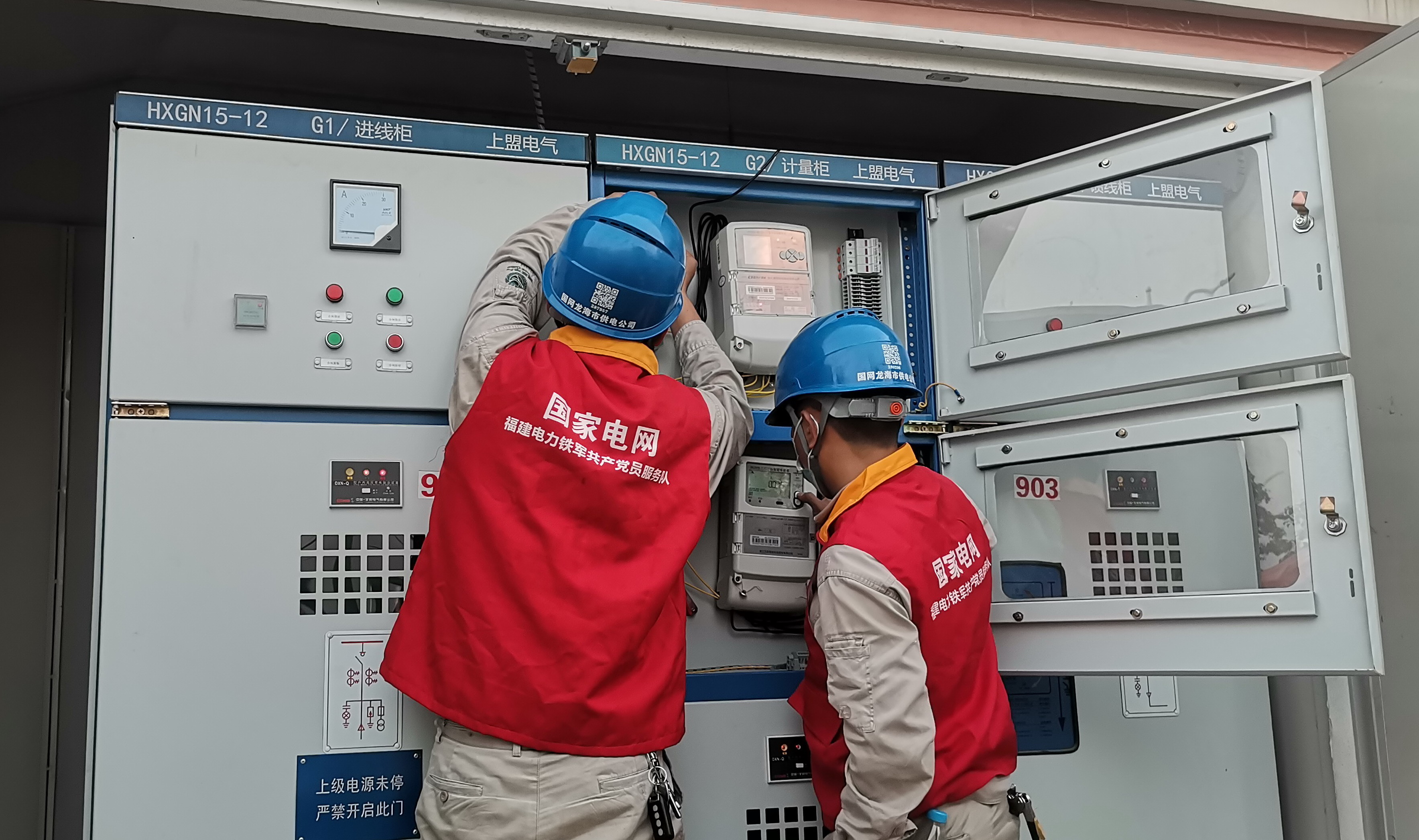

![]() “变压器符合送电要求,正式送电!”9月18日晚18时许,随着国网龙海区供电公司抗疫保电特战队现场工作负责人的一声令下,漳州台商投资区集中隔离点第二台500千伏安变压器成功送电。该公司从得知消息、主动对接、成立抗疫临时保电特战队,到现场踏勘、施工、安装,再到调试、试验,争分夺秒和疫情赛跑,全程仅用26小时。 9月17日,漳州台商投资区集中隔离点启动建设。该项目位于龙江片区,占地面积65亩,计划布置500个隔离间,并且配套设置有医护辅助用房、指挥用房、医疗辅助管理、污水处理等相关配套。 疫情就是命令,防控就是责任。当日下午,接到任务后,国网龙海区供电公司高度重视,组织人员对集中隔离点的现场进行勘察,并迅速制定供电方案,决定将现场周边企业一台容量为1000千伏安临时变作为集中隔离点接入电源。 当晚19时,该公司由共产党员服务队队员组成的抗疫保电特战队携带相关设备、器具,前往方舱医院建设现场,对临时变进行详细地试验、检测……晚上20时许,确保变压器相关指标合格后,临时变压器顺利送电,为集中隔离点建设提供了电源保障。 9月18日,该公司抗疫保电特战队队员前往集中隔离点现场,协助隔离点施工项目部做好箱式变基础施工作业,提供技术支撑。下午15时40分,特战队队员们再次前往现场,进行箱式变的电缆接火、配电箱变、电缆调试以及相关二次接线等相关工作…… 晚上18时许,漳州台商投资区集中隔离点第二台500千伏安变压器成功送电。 “早一分保障,早一分守护;多一份保障,多一份安心。我们电力员工就是要尽全力做好电力守护。”该公司抗疫保电特战队队员顾不上歇口气,收拾完工器具便去守护下一个光明……(林国庆 洪炎森) |
